項目介紹
該項目為浙江愛旭六期高效晶硅太陽能電池項目220KV變電站工程,由杭州交聯電氣工程有限公司總承包。本項目為新建220kV變電站,建筑總面積4825m2,其是地上建筑面積2900m2,地下建筑面積1925m2;建筑高度13.50m。本期新上三臺220千伏大容量變壓器,數十回路出線,及電容器、電抗器、繼電保護、光纖通訊等配套裝置。
封頂現場

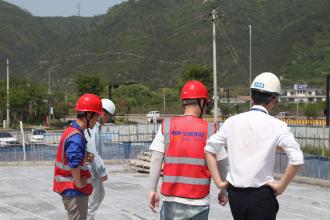

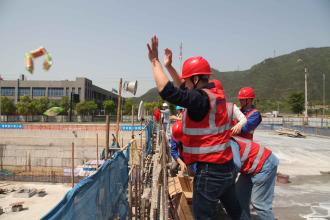

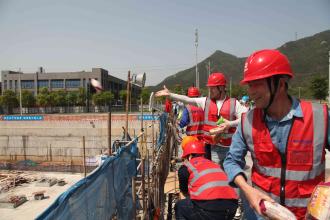

4月17日下午1點,結頂儀式正式開始,甲方代表羅明凱、杭州交聯電氣工程公司總經理謝知逸,等項目現場負責人蒞臨現場,出席儀式。現場,雙方領導共同揮動鐵鍬,為主體工程澆筑最后一方混凝土,宣布義烏愛旭項目工程結頂,結頂儀式圓滿結束。

2023年3月12日開工
2023年4月8日過程中
2023年4月17日結頂
最后
本項目于2023年3月12日開工,工期緊張,任務繁重;杭州交聯電氣工程公司僅施工一月便完成主體建筑封頂,是目前浙江省內最快的建站速度之一。雖然項目對工期要求較高,但是杭州交聯并始終將項目全體員工安全放在第一位,時刻緊繃生命安全弦;同時,高質量生產也是交聯人心中重中之重,現場管理人員緊抓質量不放松,注重工程細節,立志做到“誠信至上,質量為本”。接下來土建裝飾裝修和電氣將穿插施工,我們將科學規劃、合理調度,在保證質量的前提下,全力以赴趕工期,爭取在6月中旬全站具備送電條件。

最后,感謝浙江愛旭太陽能科技有限公司及中國能源建設集團浙江省電力設計院有限公司對本工程工作的大力支持!
