該項目為東臺晶澳220kV變電站EPC總承包工程,由杭州交聯電氣工程有限公司總承包。
本項目為新建220kV變電站EPC總承包工程,建筑總面積3589.92m2,建筑占地面積2600m2,本工程地下一層,地上二層,建筑高度12.00m。
本期新上220kV大容量變壓器,數十回路出線,及SVG、FC、繼電保護、光纖通訊等配套裝置。
2023.4.5 樁基施工

2023 4.15 管樁靜載試驗完成

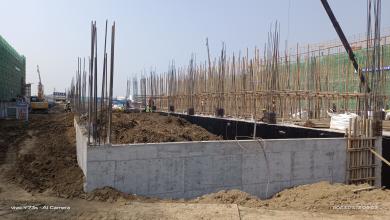

2023.4.17 土方開挖

2023.5.1 1 電纜層澆筑完成
2023.5.24 項目封頂完成

5月24日下午3點,結頂儀式正式開始,甲方代表陳國清、楊浩;總監郜桂楊及杭州交聯電氣工程公司總經理謝知逸等項目現場負責人蒞臨現場,出席儀式。現場,雙方領導共同揮動鐵鍬,為主體工程澆筑最后一方混凝土,宣布東臺晶澳項目工程結頂,結頂儀式圓滿結束。
杭州交聯電氣工程有限公司從土方開挖至工程結頂,僅歷時37天;始終對晶澳項目認真負責,嚴格落實各項安全措施,力爭高質量、高效率完成項目,堅持實現“做一個工程,留一座精品”承諾。
最后,感謝東臺晶澳太陽能科技有限公司及杭州交聯電力設計股份有限公司對本工程工作的大力支持!
